    时间向着更好的季节而去,四月的十里江湾紫荆花意正浓,不负凝聚于此的一切美好期待,在诗情画意的春光里,您的家有条不紊的建造中。

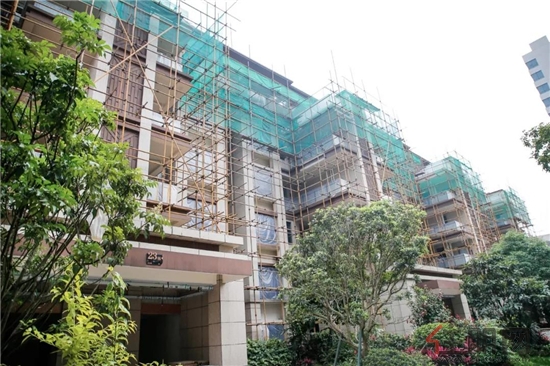

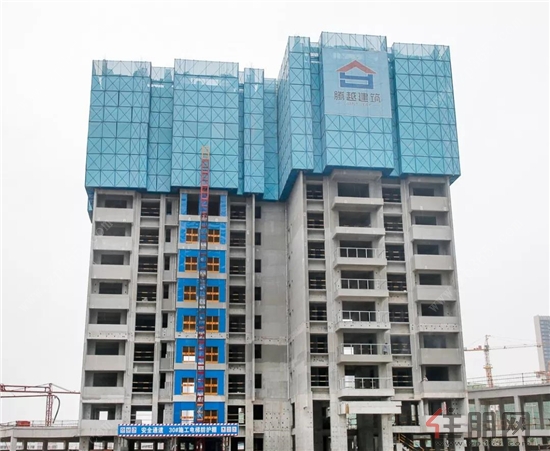

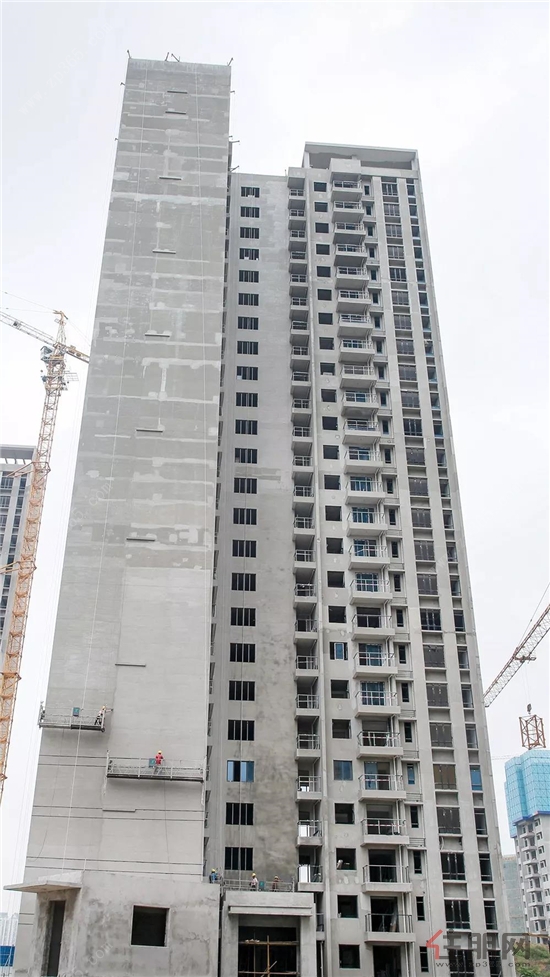

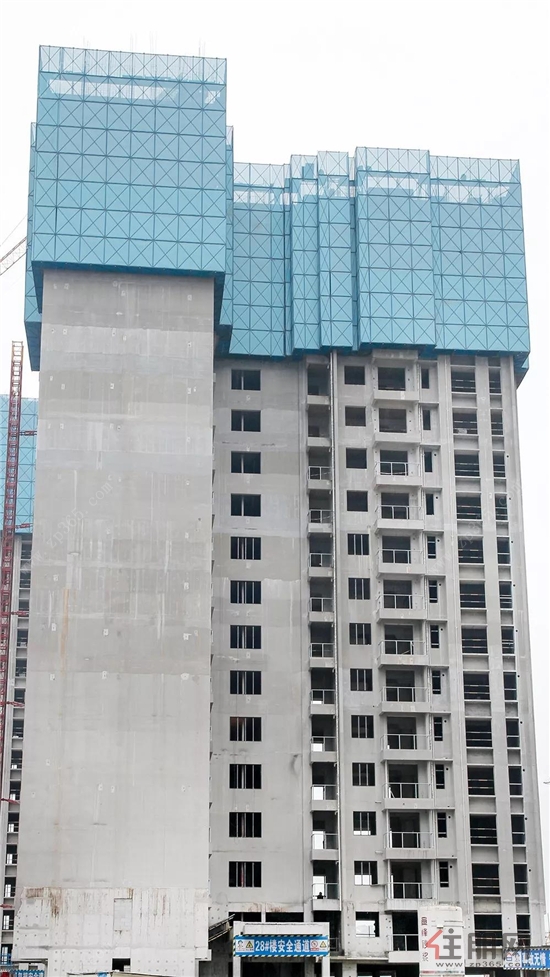

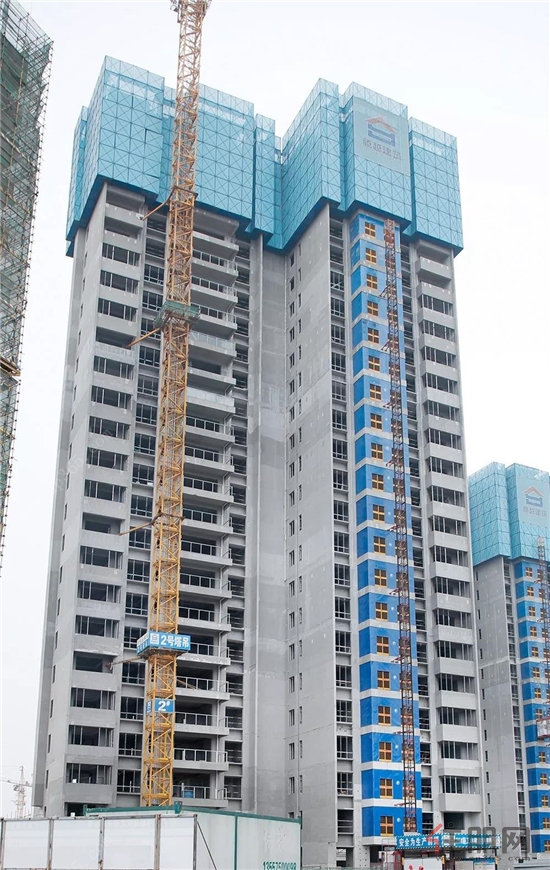

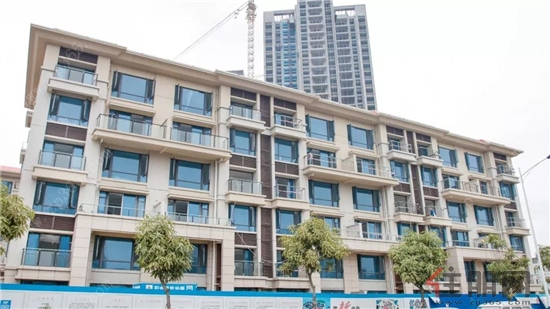

    一期工程进度

    1#

    土建方面:主体结构封顶,内墙抹灰完成至6层,外墙抹灰已完成,铝合金窗框、幕墙、栏杆正在施工。

    装修方面:未开始

    3#

    土建方面:主体结构封顶,内外墙抹灰完成;外墙真石漆完成95%,窗框窗扇安装完成90%。

    装修方面:墙身铺贴完成4-16层,地砖铺贴完成5-16层;二遍腻子完成6-16层。

    4#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙真石漆完成95%,窗框窗扇安装完成90%。

    装修方面:墙身铺贴完成4-16层,地砖铺贴完成4-16层;二遍腻子完成5-16层。

    5#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙真石漆完成30%,窗框安装完成90%。

    装修方面:墙身铺贴完成19-21层,地砖铺贴完成19-21层;二遍腻子完成7-12层、16-21层。

    6#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙底漆完成,窗框安装完成90%。

    装修方面:墙身铺贴完成5-8、11-14、16-18层,地砖铺贴完成5、11-14、16-18、25层;二遍腻子完成10-17、20-25层。

    7#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙底漆完成,窗框安装完成90%。

    装修方面:墙身铺贴完成8-9、11-17层,地砖铺贴完成6-9、11-15层;二遍腻子完成4-8、19-29层。

    8#

    土建方面:主体结构封顶,内墙抹灰完成至28层,外爬架拆除完成,窗框安装完成80%。

    装修方面:墙身铺贴完成9-10层,地砖铺贴完成9-12层;一遍腻子完成4-15层。

    9#

    土建方面:主体结构封顶,内外墙抹灰完成,外爬架拆除完成,窗框安装完成。

    装修方面:墙身铺贴完成4-15层,地砖铺贴完成5-17层;一遍腻子完成4-22层。

    10#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙底漆完成70%,窗框安装完成。

    装修方面:墙身铺贴完成4-24层,地砖铺贴完成4-18层;一遍腻子完成5-20层。

    11#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙底漆完成,窗框安装完成。

    装修方面:墙身铺贴完成5-21层,地砖铺贴完成6-16层;一遍腻子完成5-18层。

    12#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙完成,窗框窗扇安装完成。

    装修方面:吊顶安装完成,墙身铺贴完成1-6层,地砖铺贴完成1-6层;底漆完成1-6层,铝扣板安装完成。

    13#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙完成,窗框窗扇安装完成。

    装修方面:吊顶安装完成,墙身铺贴完成1-6层,地砖铺贴完成1、3、5层;二遍腻子完成1-6层,铝扣板安装完成。

    14#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙完成,窗框窗扇安装完成。

    装修方面:吊顶安装完成,墙身铺贴完成1-6层,地砖铺贴完成1、3、5层;二遍腻子完成1-6层,铝扣板安装完成。

    15#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙完成,窗框窗扇安装完成。

    装修方面:吊顶安装完成,墙身铺贴完成1-6层,地砖铺贴完成1-6层;底漆完成1-6层,铝扣板安装完成。

    16#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙完成,窗框窗扇安装完成。

    装修方面:吊顶安装完成,墙身铺贴完成1-6层,地砖铺贴完成1、3层;二遍腻子完成1-6层。

    23#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙正在改造施工,窗框窗扇安装完成。

    装修方面:吊顶安装完成1-3单元。

    24#

    土建方面:主体结构封顶,内外墙抹灰完成,外墙完成,窗框窗扇安装完成。

    装修方面:吊顶安装完成,墙身铺贴完成1-6层,地砖铺贴完成3、5层;一遍腻子完成5-6层。

    二期工程进度

    25# 主体已封顶,砌体完成,抹灰三层完成

    26# 主体22层梁板完成、砌体16层完成,抹灰11层完成

    27# 主体15层梁板完成,砌体10层完成,抹灰三层完成

    28# 主体13层梁板完成,砌体5层完成

    29# 主体12层梁板完成

    30# 主体8层梁板完成

    31# 主体16层梁板完成,砌体11层完成,抹灰9层完成

    32# 主体16层梁板完成,砌体8层完成,抹灰6层完成

    33# 主体8层梁板完成

    34# 主体17层梁板完成,砌体12层完成,抹灰8层完成

    35# 主体16层梁板完成,砌体11层完成,抹灰8层完成

    36# 主体15层梁板完成,砌体11层完成,抹灰9层完成

    37#~42# 主体封顶,砌体完成、内墙抹灰完成,外墙抹灰完成,外墙干挂石材龙骨完成90%

    43#~50# 主体封顶,砌体完成、内墙抹灰完成,外墙抹灰完成,外墙干挂石材完成90%

    历经时光的打磨

    理想中家的模样一步步呈现

    用心记载点滴变化

    只为给您一个五星级的家

    二期车位火热认筹

    认筹1万 优惠2万

    先预约,先抢位

关键词:
碧桂园十里江湾工进
责任编辑:廖茜茜
分享到:
网友评论
已有0条评论,点击查看
登录
您还未登录,只有登录才能发表评论,或 登录 后发表评论。  马上注册
全部评论
还没有人评论,来说两句?
资讯排行榜
热门专题更多>>
热门楼盘更多>>
柳州最新楼盘更多>>
 回到顶部
 去点评资讯
 资讯首页
 拨打96355
 手机客户端下载
住朋网新房app点击或扫描下载
博聚网
